사업소개 (business info) 보다 드넓은 세상으로 이끄는 변화를 통해 대한민국의 에너지를 만듭니다.

탱크터미널사업 추진 현황

  • 여수사업
  • 울산사업 선택됨
  • 울산사업

    울산에 상업용 에너지 저장시설을 구축하여 한국을 동북아 에너지 허브로 육성 추진하는 프로젝트로 1단계 북항사업과 2단계 남항사업으로 나누어 추진하고 있습니다. 1단계 북항사업은 건설공사를 완료하여 석유제품 터미널은 '24년 3월, LNG 터미널은 '24년 11월 상업 운영을 개시하였습니다. 2단계 남항사업은 신규 사업 계획 수립을 검토 중입니다.

사업개요 및 추진경과


울산사업개요 및 추진경과
구분 울산 북항사업 울산 남항사업
사업주체 코리아에너지터미널(주)
- 주주구성 : KNOC 52.4%, SK가스 47.6%
저탄소 기반의 에너지 물류 터미널로서의
신규 사업모델 개발 및 사업 계획 수립 중
(울산 남신항 매립 예정지 약 347천㎡)
사업부지 울산 신항 매립지 302천㎡
시설규모 ㅇ 저장시설 (총 575만 배럴)
- 석유제품 : 12기, 170만 배럴
- LNG : 3기, 405만 배럴
ㅇ 부두 : 3선석 (최대 10만 DWT)
경과 · 2008년 2월 : “동북아 오일허브사업” 국정과제 선정
· 2009년 2~10월 : 기재부 주관 예비타당성조사 수행 및 KDI 검토(사업타당성 확보)
· 2010년 1~12월 : 타당성 조사 및 민자 적격성 조사 KDI 수행
· 2011년 7월 : 울산 남·북항사업 국가 항만 기본계획 반영
· 2014년 2월 : 울산 북항사업 합작법인(Korea Oil Terminal Co., Ltd) 설립
· 2014년 12월~2015년 5월 : 울산 남항사업 타당성 조사 및 기본계획 수립 용역 수행
· 2019년 7월 : 울산 북항사업 합작법인 사명 “코리아에너지터미널(주)”로 변경
· 2020~2024년 : 울산 북항사업 탱크터미널 건설 및 준공

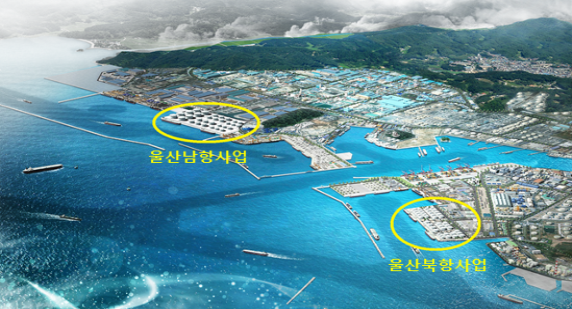

울산사업 사진

작성기준일 : 2026-01-23 담당부서 : 에너지인프라사업처 인프라사업팀 연락처 : 052-216-5344
